DOC Premier Energy a pregătit un plan de deconectări programate ale energiei electrice, în cazul unei crize

Premier Energy a anunțat pe 23 decembrie că a dezvoltat un program de deconectări planificate ale energiei electrice, care va fi implementat doar în cazul unui deficit de energie în sistem.

„Deconectările planificate vor fi introduse doar în cazul unui deficit de capacitate în sistem. [Programul de deconectări] va fi ajustat în funcție de amploarea și durata deficitului. Energia electrică va fi deconectată proporțional pentru toți consumatorii finali. (…) De asemenea, dorim să atragem atenția asupra riscului unor întreruperi necontrolate cauzate de deficitul din sistemul energetic al blocului Ucraina-Moldova. Operatorul rețelei de distribuție monitorizează cu atenție situația (…) pentru a minimiza impactul crizei asupra consumatorilor finali”, se arată în comunicatul Premier Energy.

Compania a promis să informeze consumatorii în timp util despre graficul deconectărilor prin canalele oficiale de comunicare și e-mail, îndemnând cetățenii să se aboneze la notificările electronice.

Cine nu va fi deconectat de la electricitate?

Premier Energy a precizat că programul de deconectări planificate nu include clădirile prevăzute în planul guvernamental de acțiuni pentru situații de urgență în sectorul energetic. Conform proiectului autorităților, lista instituțiilor „vitale” cuprinde:

  • instituțiile medicale, orfelinatele și grădinițele;
  • stațiile de gaz, sistemele centralizate de încălzire și stațiile de pompare pentru serviciile comunale;
  • centrele operaționale ale companiilor care asigură alimentarea cu energie electrică, gaze, apă și căldură;
  • clădirile Guvernului, Parlamentului, Președinției, Ministerului Apărării, Ministerului Afacerilor Interne, Serviciului de Informații și Securitate, Inspectoratului General pentru Situații de Urgență, Serviciului Vamal și Serviciului de Protecție de Stat;
  • aeroportul, stațiile de alimentare cu energie electrică pentru transportul urban și instalațiile electrice ale „Căilor Ferate ale Moldovei”;
  • întreprinderile de stat Radiocomunicații și Teleradio-Moldova;
  • centralele electrice cu o capacitate mai mare de 1000 kW.

Pentru cât timp va fi întreruptă energia electrică?

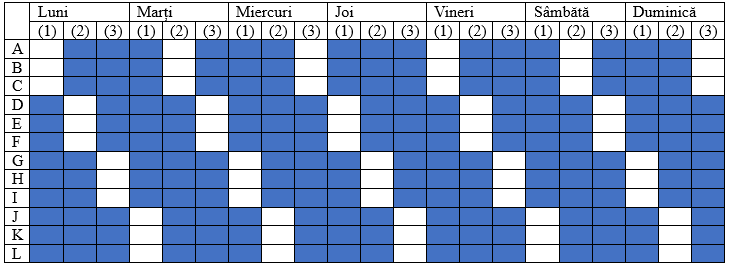

Furnizorul de energie electrică a prezentat câteva posibile grafice pentru deconectările planificate. De exemplu, o necesitate de 120 MW ar putea fi împărțită în 12 blocuri de câte 10 MW: A, B, C, D, E, F, G, H, I, J, K și L. Fiecare bloc ar putea fi deconectat pe intervale de câte opt ore. Primul interval ar fi între 00:00 și 08:00, al doilea între 08:00 și 16:00, iar al treilea între 16:00 și 00:00.

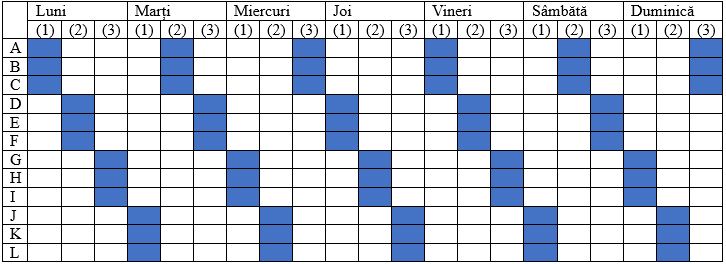

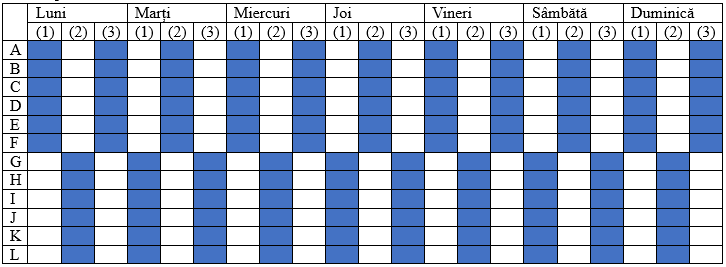

Dacă deficitul este de 30 MW, în fiecare interval ar fi deconectate câte trei blocuri.

***

Precizăm că începând cu ziua de 16 decembrie, timp de 60 de zile, Republica Moldova se va afla în stare de urgență în domeniul energetic. Starea de urgență a fost instituită în legătură cu incertitudinea privind continuarea livrărilor de gaze din Rusia spre regiunea transnistreană, începând cu 1 ianuarie 2025, atunci când expiră contractul de tranzit prin Ucraina, care nu va fi prelungit din cauza invaziei Federației Ruse în țara vecină.

Gazprom are obligația de a asigura livrarea gazelor naturale la hotarul cu Republica Moldova până la 30 septembrie 2026.

Gazprom leagă posibilitatea livrărilor de gaze pe malul stâng al Nistrului pe rute alternative – prin Turcia – de achitarea pretinsei datorii a malului drept. Pe 17 decembrie, Ministerul Energiei a confirmat informația că Gazprom nu a rezervat capacități de transport de gaze pe ruta trans-balcanică pentru luna ianuarie 2025. Detalii AICI.

Actualmente, aproximativ 5,7 milioane de metri cubi gaz tranzitează zilnic Ucraina din Rusia, fiind livrat în regiunea transnistreană. Din această cantitate sunt asigurate necesitățile de consum pentru locuitorii de pe malul stâng al Nistrului și este produsă energie electrică pentru malul drept.

Anterior, premierul Dorin Recean a declarat că, în lipsa producției de energie la Centrala de la Cuciurgan, aprovizionarea cu energie electrică a Republicii Moldova va fi asigurată din rețeaua europeană ENTSO-E și în special din România.


Abonați-vă la canalul de Telegram NewsMaker în română. Relatăm despre cele mai importante știri din țară și de peste hotare.



Vreți să susțineți ceea ce facem?

Puteți contribui la realizarea jurnalismului calitativ. Pentru aceasta, puteți contribui printr-o donație unică prin sistemul E-commerce de la maib sau puteți întocmi un abonament lunar pe Patreon! În acest mod, puteți fi parte a schimbării în bine pentru Moldova. Datorită contribuției dvs, noi vom avea posibilitatea să transformăm în realitate și mai multe proiecte noi și importante și, ceea ce este la fel de important, să rămânem independenți. Indiferent de mărimea contribuției, veți primi un mic cadou. Accesați linkul pentru a fi complicele nostru. Nu este greu, ba chiar plăcut.

Susțineți NewsMaker!

If you have found a spelling error, please, notify us by selecting that text and pressing Ctrl+Enter.

Știri similare

0
Sondaj standard

Ți-a plăcut pluginul nostru?

Linia Vulcănești–Chișinău, promisă pentru 2025, amânată până în martie 2026. Ministerul Energiei dă vina pe „condițiile meteo”

Deși urma să fie funcțională până la finalul anului trecut, darea în exploatare a liniei Vulcănești–Chișinău întârzie. Noul termen estimat de Ministerul Energiei este luna martie 2026, iar întârzierea se explică prin necesitatea îmbunătățirii condițiilor meteo. Declarația a fost făcută de ministrul Energiei, Dorin Junghietu, în ediția de 5 decembrie a emisiunii „La 360 de grade” de la Radio Moldova. Potrivit oficialului, pentru efectuarea testărilor este nevoie ca linia să fie complet uscată, iar conductoarele să nu fie înghețate

„Lucrările de construcție au fost finalizate în decembrie. La momentul respectiv, rămăseseră lucrări de ajustare, de rectificare, de corectare a anumitor echipamente tehnice. Totuși, au mai fost observați piloni care trebuiau rectificați. Era planificat începutul lucrărilor de testare în a doua parte a lunii decembrie. Dar există un aspect pe care vreau să-l aduc în atenție. Standardele tehnice de testare au o condiție. Condițiile meteorologice trebuie să permită și linia trebuie să fie uscată. Noi am observat că în a doua parte a lunii decembrie am avut ploi și ninsori”, a declarat Dorin Junghietu.

Ministrul a mai spus că firma responsabilă pentru lucrări este pregătită, tehnicienii au toate vizele necesare, iar echipamentele vor ajunge în țară în curând. Până atunci, se execută lucrări care nu împiedică testarea, iar verificările liniei vor începe imediat ce condițiile meteo vor fi favorabile.

La stația Vulcănești, lucrările au avansat în măsura în care condițiile meteorologice au permis. Ministerul Energiei a precizat că, din cauza lucrărilor cu excavatoare și macarale, accesul pe terenuri noroioase este dificil și există riscul producerii unor accidente.

„La fel, ei au adus din punct de vedere a construcției lucrările la un stadiu destul de avansat. Acum așteaptă livrarea unei serii de echipamente din România și din Europa, parcă din Italia, pentru a le instala, și a pregătit și din partea lor stația”, a mai spus oficialul.

În ceea ce privește stația Chișinău, Junghietu a spus că transformatoarele principale au fost finalizate încă din toamnă, iar lucrările au continuat în măsura în care vremea și terenul au permis, contractorul muncind chiar și pe teren noroios până aproape de sfârșitul lunii decembrie.

Dorin Junghietu a precizat că pentru finalizarea tuturor lucrărilor și testarea liniei va mai fi nevoie de aproximativ două luni.

„Deci, chiar am vorbit cu contractorii săptămâna trecută. Ei o să facă tot posibilul să recupereze. Întârzierile au fost generate de condițiile climaterice. Deci, s-a făcut tot ce s-a putut. Da, știu, a fost o promisiune că până la sfârșitul anului. Eu am menționat, chiar la începutul lunii decembrie, că linia urma să intre în faza de testare. Dar condițiile climaterice nu ne-au permis. Astfel, va fi nevoie de încă aproximativ două luni pentru a finaliza toate lucrările, a finaliza testările și, eventual, să zicem, spre sfârșitul lunii februarie sau începutul lunii martie, deja să treacă primii megawați, kilowați de energie electrică prin acea linie. Deci, nu este vorba de o planificare proastă”, a explicat ministrul.
***
Lucrările de construcție a Liniei Electrice Aeriene (LEA) Vulcănești–Chișinău au început în aprilie 2024 și fac parte din Proiectul de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale, cu o valoare de 61 de milioane de euro.

Linia electrică de 400 kV va avea o lungime de 157 de kilometri și va include peste 500 de piloni și 1.500 de kilometri de conductoare, asigurând o legătură strategică între sud și centru prin traversarea a opt raioane și 35 de localități.

În funcție de regimul sistemului electroenergetic, linia va putea asigura tranzitul unui flux de până la 630 MVA de putere, ceea ce ar putea satisface aproximativ 50% din consumul de energie în perioadele de vârf.

În prezent, energia importată din România nu poate fi direcționată direct către Chișinău, ci trece prin stația MGRES, ceea ce creează riscuri pentru aprovizionarea cu electricitate. Noua linie va permite importul direct de electricitate, securizând fluxul energetic și reducând dependența de infrastructura intermediară.


Abonați-vă la canalul de Telegram NewsMaker în română. Relatăm despre cele mai importante știri din țară și de peste hotare.



Vreți să susțineți ceea ce facem?

Puteți contribui la realizarea jurnalismului calitativ. Pentru aceasta, puteți contribui printr-o donație unică prin sistemul E-commerce de la maib sau puteți întocmi un abonament lunar pe Patreon! În acest mod, puteți fi parte a schimbării în bine pentru Moldova. Datorită contribuției dvs, noi vom avea posibilitatea să transformăm în realitate și mai multe proiecte noi și importante și, ceea ce este la fel de important, să rămânem independenți. Indiferent de mărimea contribuției, veți primi un mic cadou. Accesați linkul pentru a fi complicele nostru. Nu este greu, ba chiar plăcut.

Susțineți NewsMaker!
Nu mai sunt articole de afișat.
0
Sondaj standard

Ți-a plăcut pluginul nostru?

x
x

Spelling error report

The following text will be sent to our editors:
